Учёт рабочего времени сотрудников

Здесь можно отобразить информацию об отработанных часах по каждой работе и сотруднику.

Требование: отметки о выполненной работе Вы или назначенные сотрудники можете вносить только в интерфейсе Rillsoft Integration Server. В Rillsoft Project учёт рабочего времени можно только просматривать, после того как отметки внесены в Rillsoft Integration Server.

Учёт рабочего времени в окне свойств работы

  1. Откройте окно свойств работы (двойной клик на работе в диаграмме Ганта или в списке работ).

  2. Активируйте вкладку Учёт рабочего времени.

Вкладка «Учёт рабочего времени» в окне свойств работы

Персонал

Здесь перечислены все сотрудники, назначенные на работу.

Столбец

Значение

Название

Имя назначенного сотрудника.

План

Трудоёмкость, запланированная в работе для этого сотрудника.

Выполнено

Сколько из запланированной трудоёмкости сотрудник уже выполнил по работе.

Осталось

Ещё не выполненная трудоёмкость по работе для этого сотрудника.

Заметки

При необходимости — заметки.

Учёт времени

Для сотрудника, выбранного слева, здесь можно проследить, как он выполнял задачу по дням.

Столбец

Значение

Календарная неделя

В какую календарную неделю сотрудник работал над работой.

День недели

В какой день недели сотрудник работал над работой.

Дата

Дата.

План

Трудоёмкость, запланированная на этот день и для этой работы для данного сотрудника.

Выполнено

Сколько из запланированной трудоёмкости сотрудник уже выполнил в этот день.

Смена

Время суток.

Учёт рабочего времени в окне свойств сотрудника

  1. Откройте окно свойств сотрудника (двойной клик на сотруднике в ресурсном представлении).

  2. Активируйте вкладку Учёт рабочего времени.

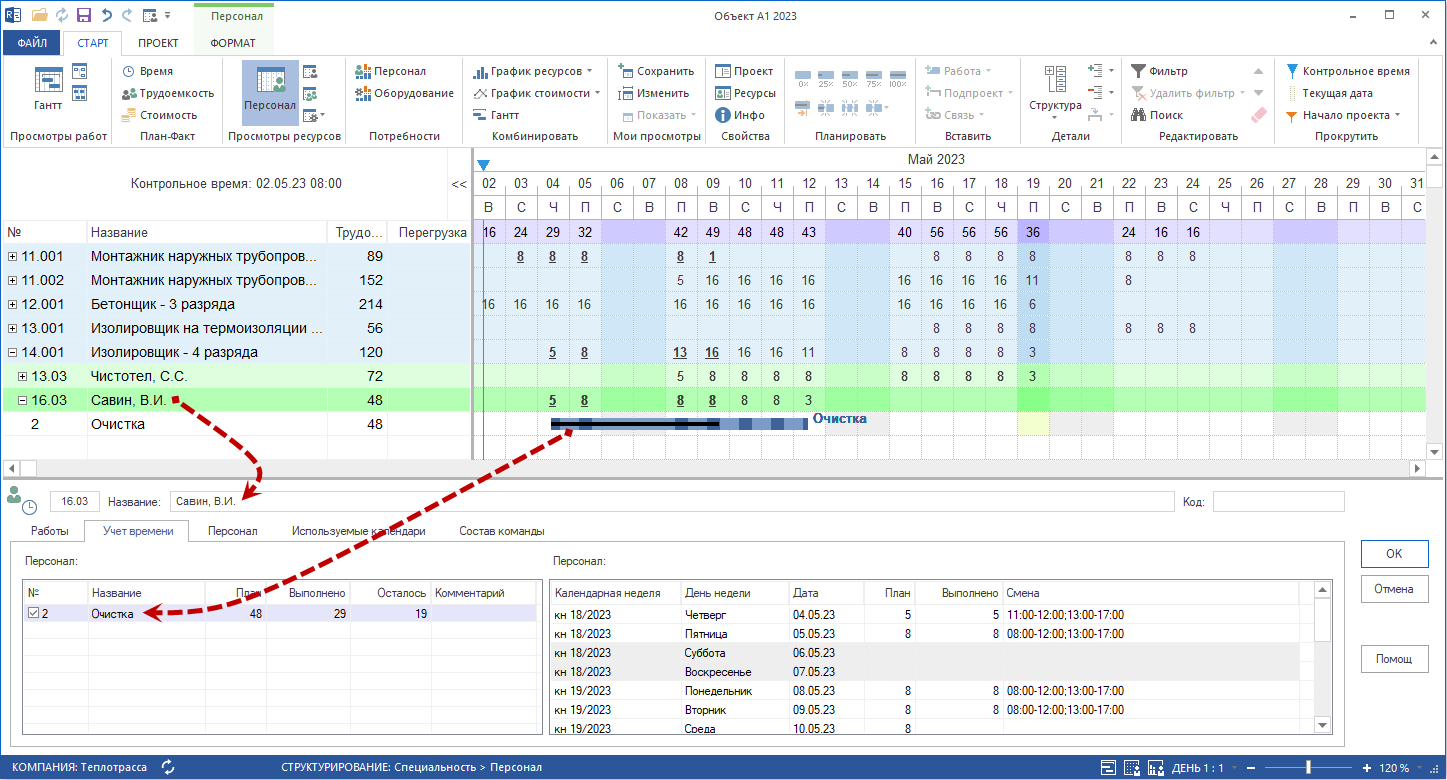

Вкладка «Учёт рабочего времени» в окне свойств сотрудника

Работы

Здесь перечислены все работы, назначенные сотруднику.

Столбец

Значение

Название

Название назначенной работы.

План

Трудоёмкость, запланированная в работе для этого сотрудника.

Выполнено

Сколько из запланированной трудоёмкости сотрудник уже выполнил по работе.

Открыто

Ещё не выполненная трудоёмкость по работе для этого сотрудника.

Заметки

При необходимости — заметки.

Отображается ли трудоёмкость в человеко-часах или человеко-днях, зависит от настроек проекта.

Учёт времени

Для работы, выбранной слева, здесь можно проследить, как сотрудник выполнял задачу по дням.

Столбец

Значение

Календарная неделя

В какую календарную неделю сотрудник работал над работой.

День недели

В какой день недели сотрудник работал над работой.

Дата

Дата.

План

Трудоёмкость, запланированная на этот день и для этой работы для данного сотрудника.

Выполнено

Сколько из запланированной трудоёмкости сотрудник уже выполнил в этот день.

Смена

Время суток.

Связь с план-фактным анализом

Учёт рабочего времени на уровне сотрудника является основой для план-фактного анализа по всему проекту. Он дополняет процент выполнения работ фактическим расходом ресурсов.

После учёта рабочего времени проверьте:

  • находится ли фактическая трудоёмкость отдельных сотрудников в рамках плана?

  • выполнили ли отдельные сотрудники заметно больше или меньше запланированного?

  • вызваны ли отклонения ошибками планирования или изменениями по ходу проекта?

Смежные темы
