Панель информации о проекте и статусе¶
Панель информации о проекте объединяет статус проекта в компактном обзоре. Она показывает, какие работы опаздывают, какие сотрудники перегружены или недоступны, и связан ли проект с другими проектами в портфолио.
Панель не заменяет план-факт анализ, а служит инструментом быстрой диагностики: она сразу показывает, есть ли проблемы и в какой области.
Открыть: Старт > Свойства > Инфо
Обзор: категории панели¶
Панель информации о проекте разделена на несколько категорий. Каждую категорию можно развернуть, при этом отображаются соответствующие записи.
Категория |
Содержание |
|---|---|
Основная |
Название проекта, статус, руководитель проекта, начало, окончание, прогресс и основные показатели проекта. |
Портфолио |
Вышестоящее портфолио, оценка проекта, статус в портфолио. |
Опоздавшие работы |
Работы, расчётный срок окончания которых позже запланированного срока окончания. |
Перегруженные ресурсы |
Сотрудники с перегрузкой; для ролей или квалификаций решающим является балансировка мощностей при недогрузке по обеспечению. |
Исключения ресурсов |
Ресурсы, недоступные или доступные с ограничениями в период проекта (отсутствие, болезнь, увольнение). |
Внешние ссылки |
Ссылки на внешние системы или URL-адреса, связанные с этим проектом. |
Внешние документы |
Документы из СУД (системы управления документами) или внешней файловой системы, привязанные к проекту. |
Основная¶
Категория Основная показывает важнейшие данные проекта в одном взгляде.
Типичные поля:
название и код проекта
статус проекта (например, запланирован, активен, завершён)
руководитель проекта
плановое начало и плановое окончание
текущее расчётное состояние и срок окончания
общий прогресс в процентах
резерв проекта (разница между плановым окончанием и самым поздним расчётным окончанием работы, в днях)
Эти поля берутся из свойств проекта и обновляются автоматически. Для редактирования откройте Файл > Свойства проекта.
Портфолио¶
Если проект входит в портфолио, категория Портфолио показывает:
название вышестоящего портфолио
оценку проекта в портфолио
статус проекта с точки зрения портфолио
другие межпроектные показатели, ведущиеся в портфолио
Кнопка выбора позволяет выбрать одно из ранее сохранённых портфолио. Список содержит проекты, входящие в портфолио; эти проекты учитываются при планировании ресурсов для проверки занятости в актуальном портфолио. Если снять флажок перед именем проекта, он будет исключён из портфолио при проверке занятости ресурсов. Кнопка Перезагрузить обновляет портфолио, кнопка Удалить удаляет портфолио из текущего сеанса работы с проектом.
Особенно полезно, если:
портфолио состоит из нескольких проектов, и руководителю проекта нужно оценить собственный вклад в портфолио
PMO или руководство проверяют статус проекта в контексте портфолио
Без принадлежности к портфолио эта категория остаётся пустой.
Опоздавшие работы¶
Категория Опоздавшие работы перечисляет все работы, расчётный срок окончания которых позже запланированного или сохранённого срока окончания.
Типичные записи:
название работы
плановый срок по базовому плану
расчётный текущий срок окончания
отклонение в днях
Используйте этот список, чтобы:
быстро определить, какие работы создают угрозу для срока окончания проекта
расставить приоритеты для управления
связать список с план-факт анализом
Подробнее: Провести план-факт анализ
Перегруженные ресурсы¶
Категория Перегруженные ресурсы показывает сотрудников с перегрузкой. Если затронуты роли или квалификации, проверьте в балансировке мощностей, есть ли недогрузка по обеспечению.
Типичные записи:
название ресурса (сотрудник или специальность)
период перегрузки или недогрузки по обеспечению
величина перегрузки или недогрузки
Используйте эти записи как отправную точку:
откройте представление загрузки персонала или расчёт потребности в персонале, чтобы проанализировать причину.
проверьте, возникает ли перегрузка у сотрудников или недогрузка по специальностям из одной работы или из нескольких проектов.
решите, нужен ли перенос срока, изменение ресурсов или переназначение.
Подробнее: Проведение балансировки мощностей
Исключения ресурсов¶
Категория Исключения ресурсов показывает ресурсы, недоступные или доступные с ограничениями в период проекта.
Типичные причины исключения ресурсов:
болезнь или незапланированное отсутствие
увольнение или уход
изменение календаря (новые нерабочие дни или изменение рабочего времени)
удаление ресурса из пула ресурсов
Панель показывает, если ресурс, запланированный в период проекта, больше не доступен для назначения. Так Вы заранее определяете, какие назначения нужно проверить или заменить.
Возможные действия:
заменить выбывшего сотрудника другим (Проверка назначения сотрудников)
заново провести балансировку мощностей (Проведение балансировки мощностей)
скорректировать сроки, если замена недоступна
Внешние ссылки¶
Категория Внешние ссылки перечисляет URL-адреса или ссылки на внешние системы, привязанные к проекту.
Типичное использование:
ссылки на задачи в системе управления проектами
ссылки на договорные документы во внешней системе
URL-адреса на отчёты, дашборды или страницы утверждения
Ссылки можно вести в свойствах проекта на вкладке Заметки и ссылки.

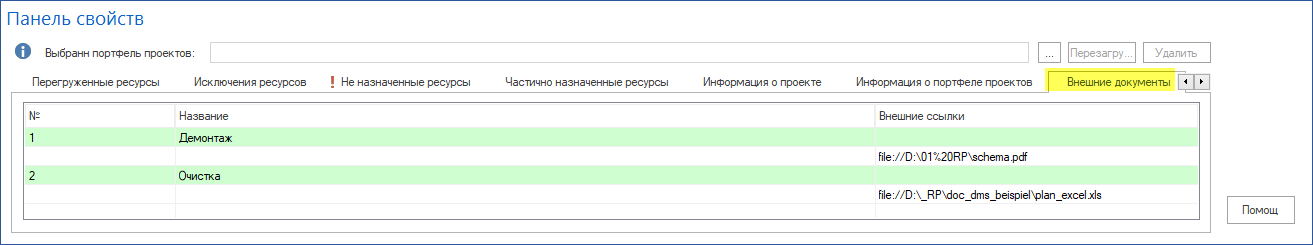

Внешние документы¶
Категория Внешние документы показывает документы, привязанные к проекту через СУД (систему управления документами) или напрямую как ссылки на файлы.
Типичные документы:
договоры и предложения
планы, чертежи и спецификации
протоколы совещаний
статус-отчёты
Документы можно связать в свойствах проекта на вкладке Документы/СУД. Категория на панели служит только для отображения; для изменений откройте свойства проекта.
Смежные темы¶
информация о проекте, опоздавшие работы, перегруженные ресурсы, исключения ресурсов, план-факт анализ, базовый план, прогресс, контрольная дата, отклонение, project-manager, pmo
